Передача буровзрывного блока на заряжание — это не формальность между буровой и взрывной службами. На этом шаге проектные параметры встречаются с фактическим состоянием массива: скважина может отклониться, недобрать глубину, иметь обвал в устье или воду на забое. Если эти различия не зафиксированы, они становятся неожиданностью уже после взрыва — в развале, подошве, негабарите или состоянии уступа.
Контроль не сводится к поиску одной «правильной» цифры глубины. Его цель — понять, пригодна ли каждая скважина для предусмотренного проектом решения, какие фактические параметры нужно передать ответственному специалисту и где требуется отдельное техническое решение. Конкретный порядок работ, допуски и действия определяются проектной документацией, паспортом и правилами предприятия.
Сверить проект с фактом до начала следующих операций
Удобнее всего работать с единым реестром скважин: номер, проектные координаты и глубина, фактическое устье, глубина по измерению, дата бурения, буровой станок, состояние устья и особые отметки. Если данные остаются в разных журналах или передаются устно, у блока появляется несколько версий факта.
Сначала проверяют идентификацию. Номер на местности должен однозначно совпадать с планом, а положение устья — быть привязано к принятой системе координат. Затем сопоставляют глубину и доступность ствола. Любое расхождение не обязательно означает брак: его нужно описать, оценить относительно проекта и передать тому, кто уполномочен принять решение по этой конкретной скважине.
Что наблюдать непосредственно в поле
- сохранность и читаемость номера, отсутствие путаницы между соседними устьями;
- фактическое положение устья и состояние площадки вокруг него;
- измеренную глубину и возможность безопасно выполнить измерение;
- признаки обрушения, засора, воды или других изменений состояния ствола;
- заметки буровой бригады о сложных интервалах, смене пород и нештатных событиях.
Важен не только сам признак, но и момент его фиксации. Скважина, измеренная сразу после бурения, и скважина, осмотренная через некоторое время после осадков или работы техники рядом, могут находиться в разном состоянии. Поэтому в журнале нужны дата, исполнитель и понятный статус проверки.
Не смешивать контроль качества и корректировку проекта
Контроль сообщает фактические данные; он не даёт права самовольно менять параметры заряжания. Когда выявлено отклонение, информацию направляют по принятой на предприятии схеме. Ответственный специалист решает, как действовать с учётом проекта, свойств массива и требований безопасности. Такая граница особенно важна, потому что попытка «подровнять» данные в журнале создаёт ложную картину блока.
Выбор и состояние буровой техники также влияют на устойчивость процесса. Карточки СБШ-250/270-60КП и СБШ-160/200-40 помогают увидеть тип оборудования, применяемого для карьерного бурения. Их характеристики нельзя использовать вместо паспорта конкретного блока и фактических измерений на площадке.
Журнал бурения — часть производственного решения
Полезный журнал не ограничивается временем начала и окончания работы. В нём отмечают обстоятельства, которые могут объяснить изменение фактического ствола: переходы по породам, нестабильный участок, потерю продувки, повторное бурение, остановку, измеренный забой. Через несколько блоков эти записи позволяют увидеть повторяющиеся условия, а не искать причину каждого отклонения заново.
Статья о выборе бурового станка для карьера рассматривает подбор техники как инженерскую задачу. Контроль скважин — другой интент: он нужен для подтверждения факта на уже пробуренном блоке. Вместе эти процессы дают более надёжный контур, но один не заменяет другой.
Как организовать передачу блока
- Закрыть список скважин и убедиться, что у каждой есть уникальный статус.
- Сопоставить фактические отметки с действующей версией проекта.
- Отдельно выделить скважины с отклонениями, водой, обвалом или неполными данными.
- Передать реестр и схему ответственному специалисту без устных сокращений и неясных пометок.
- Сохранить принятую версию данных вместе с датой и исполнителями, чтобы разбор результата опирался на один источник.

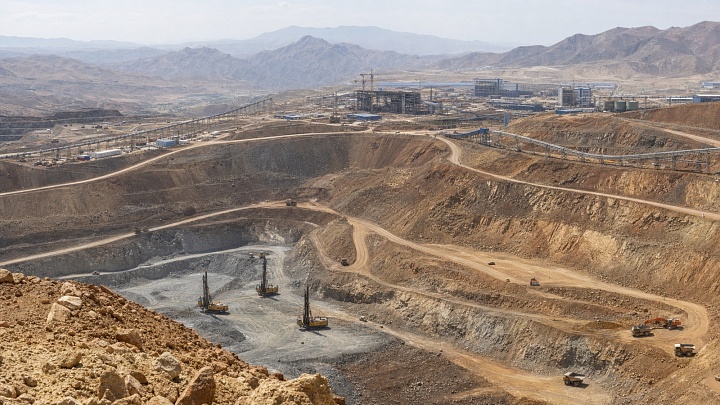

На примере месторождения «Ёшлик-1» можно увидеть контекст крупного рудного объекта. Однако технологические решения для его или любого другого карьера принимаются только по собственным проектным и производственным данным, а не по описанию в отраслевом каталоге.
Зачем смотреть на отраслевой контекст
Публичная новость о МАЙНИНГ СТТ 2026 показывает интерес отрасли к технике и решениям для горных работ, а сообщение о том, что БЕЛАЗ поставит новые модели подземной техники для испытаний, напоминает о значении опытной эксплуатации. Для буровзрывного блока полезный вывод практичнее: любое новое оборудование и любой знакомый процесс требуют одинаково дисциплинированной фиксации факта.
Вопросы и ответы
Можно ли проверять только выборочные скважины?
Объём контроля и выборка задаются утверждённым порядком работ. Но у каждой скважины, передаваемой дальше, должен быть понятный статус; неизвестность нельзя выдавать за нормальное состояние.
Нужно ли исправлять номер скважины прямо в журнале?
Нужно сохранить прослеживаемость: отметить обнаруженную ошибку, корректное соответствие и автора исправления. Незаметное переписывание создаёт риск потерять связь между полем и планом.
Кто решает, что делать со скважиной с отклонением?
Это решение принимает уполномоченный специалист в рамках проекта и производственного регламента. Задача контроля — дать ему точные и своевременные фактические сведения.
Вывод. Качественный контроль буровзрывных скважин превращает «готовый блок» в проверяемый набор фактов. Чем яснее связь между полем, журналом и проектом, тем меньше риск принять техническое решение на основании предположения.
