Противофильтрационный экран хвостохранилища нельзя принять по одной общей фотографии готового участка. Его работа зависит от подготовленного основания, материалов, качества соединений, примыканий, защиты от повреждения и понятной истории того, что именно проверяли. Если эта история распадается между сменными записями и актами подрядчика, позднее трудно отличить подтверждённый результат от предположения.
Ниже — производственная логика приёмки, а не проектное решение и не замена обязательных требований. Тип геосинтетиков, контрольные методы, объём испытаний и критерии приёмки задают проект, изготовитель материалов, действующие нормы и ответственные специалисты конкретного объекта.
Начать с границ участка и проектного замысла
До начала работ у участка должны быть понятные границы: координаты или пикеты, отметки, слой конструкции, направление полотен, узлы примыканий и актуальная версия чертежа. Полезно сразу зафиксировать, какие решения относятся к основанию, геотекстилю, геомембране, дренажному слою и защитной засыпке. Тогда проверяющий не пытается восстановить состав конструкции по памяти, а сопоставляет фактическую последовательность с утверждённым решением.
Особого внимания требуют переходы: примыкание к бетону, трубопроводным проходкам, анкеровочным траншеям, откосам и ранее уложенному полотну. Именно здесь часто возникает риск «малой» недоделки, которую уже не видно после следующего слоя. Общее управление водным контуром рассматривается в статье о водном балансе хвостохранилища; приёмка экрана отвечает на другой, но связанный вопрос — можно ли считать конкретный барьер выполненным так, как предусмотрено проектом.
Проверить готовность основания до раскатки полотен
Геомембрана не исправляет острые включения, локальную просадку, лужу, неубранный мусор или неподготовленный переход. Осмотр основания разумно оформлять отдельным статусом: участок доступен, поверхность соответствует проектной подготовке, отклонения устранены либо переданы на решение. Формула «основание принято» без места, времени и ответственного не помогает, если позднее надо понять, что находилось под определённой полосой материала.
На объекте заранее определяют, кто имеет право разрешить начало следующей операции и как отмечают замечание. Важно не скрывать ограничение ради темпа: если основание мокрое, повреждено техникой или отличается от чертежа, это повод остановить соответствующий участок и зафиксировать вопрос. Решение об исправлении принимает назначенный инженерный контур, а не исполнитель, который уже развернул полотно.
Сделать шов прослеживаемым
Для каждого соединения полезна короткая карточка: номер или координата шва, дата и время, номера рулонов, исполнитель, оборудование, режим по утверждённой процедуре, погодные условия, результат предусмотренного контроля и ссылка на акт. Такой набор не превращает журнал в бюрократию: он связывает видимый шов с материалом, технологией и человеком, который может объяснить запись.
Контрольный образец, пробный шов или инструментальное испытание не следует переносить на соседний участок автоматически. Условия работы меняются вместе с температурой материала, ветром, поверхностью и настройкой оборудования. Поэтому критичны не только отметка «годно», но и область применимости результата. Глобальный стандарт управления хвостами рассматривает качество строительства, проверку соответствия проектному замыслу и управление изменениями как части жизненного цикла сооружения; локальный журнал делает эту логику проверяемой на уровне конкретного участка.
Разделить дефект, исправление и повторную проверку
Если обнаружены складка, повреждение, неоднозначный шов или проблема примыкания, запись должна описывать наблюдаемый факт, а не выдавать диагноз. Затем отдельно указывают принятое техническое решение, участок исправления и результат повторного контроля. Нельзя закрывать замечание общей фразой «устранено»: из неё неясно, что именно сделали и относится ли повторная проверка к исходному месту.
Такая последовательность важнее красивого отчёта. При следующем строительном этапе команда должна видеть только участки с подтверждённым статусом. Если решение ещё ожидается, его обозначают открытым ограничением. Это снижает риск случайно закрыть геомембрану защитным слоем до того, как спорный узел рассмотрен ответственным специалистом.
Защитить готовый слой от следующей операции
После приёмки экран остаётся уязвимым. Маршрут техники, складирование материала, укладка геотекстиля, дренажа или защитной засыпки должны быть согласованы с проектной технологией. Исполнитель следующей операции получает не только команду «можно», но и границы участка, ограничения и правило сообщения о любом повреждении. Повторный визуальный осмотр перед закрытием помогает убедиться, что между приёмкой и следующим слоем не произошло нового события.
Организация площадки особенно важна при осадках и временном хранении сыпучего материала: этот контекст подробно разобран в статье об укрытии склада и контроле стока. Решения для склада нельзя механически переносить на хвостохранилище, но общий принцип сохранения доступных зон и учёта воды остаётся полезным.
В статье о фильтр-прессе и контроле хранения кека показано, почему поток материала и воды нужно вести как связанную систему. Для экрана хвостохранилища действует похожий принцип: сам материал не гарантирует защиту, если нет контроля границы между слоями и последующих операций.
Передать данные в эксплуатационную историю
Исполнительная схема, результаты контроля, перечень изменений, фотографии с понятной привязкой и открытые ограничения должны попасть в единый набор документов объекта, а не остаться в личных папках подрядчика. При последующем ремонте, наблюдении или оценке состояния эти данные позволяют понять, где проходит конструкция и какие решения были приняты при её устройстве.

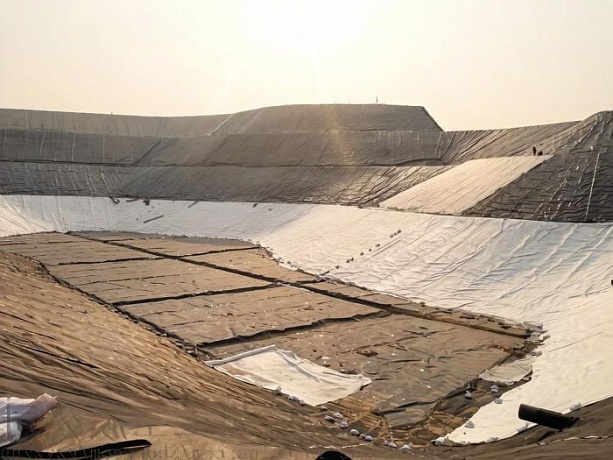

Это не означает, что фотография заменяет измерение или что один журнал доказывает безопасность всего хвостохранилища. Эксплуатационные наблюдения, водный баланс, осмотры дамб и проектные расчёты остаются самостоятельными контурами. Но без подтверждённой строительной исходной точки их результаты сложнее интерпретировать. О подходе к применению геосинтетики в защите хвостохранилищ рассказывает новость о развитии противофильтрационных решений; конкретный объект всегда требует собственной проектной оценки.
Практический маршрут приёмки
- Подтвердить границы, версию проекта и готовность основания.
- Зафиксировать материал, участок и условия выполнения соединений.
- Провести предусмотренный проектом контроль и записать его применимость.
- Отдельно оформить замечание, техническое решение и повторную проверку.
- Перед закрытием слоя убедиться, что статус участка понятен следующей операции.
- Передать исполнительные данные в историю сооружения.
Вопросы и ответы
Можно ли принять весь шов по одному удачному контрольному результату?
Нет. Объём и способ контроля определяет утверждённая процедура. Результат должен быть привязан к конкретному участку и условиям, а не использоваться как универсальный вывод для всего объекта.
Кто решает, что локальное повреждение допустимо?
Техническое решение принимает уполномоченный специалист в рамках проекта и действующих требований. Исполнитель фиксирует факт и не закрывает участок до подтверждения статуса.
Зачем повторно осматривать экран перед засыпкой?
Чтобы проверить, не изменилось ли состояние после приёмки: на готовый слой могли повлиять перемещение людей, материалы или техника.
Вывод. Качественная приёмка геомембранного экрана строится не на единственной отметке «готово», а на прослеживаемой цепочке: проектный участок, основание, соединение, контроль, исправление и передача результата в историю хвостохранилища.
